华东院:圆满完成大唐万宁燃气电厂工程2号机组首次并网
来源:大唐华东电力试验研究院 作者:魏家柱 日期:2021-11-29

11月27日20时38分,大唐万宁燃气电厂工程2号机组首次并网一次成功。此次2号机组的顺利并网,标志着2号机组调试工作取得重大阶段性成果,为大唐集团在海南自贸港的首个火电项目实现年内双投奠定坚实基础。

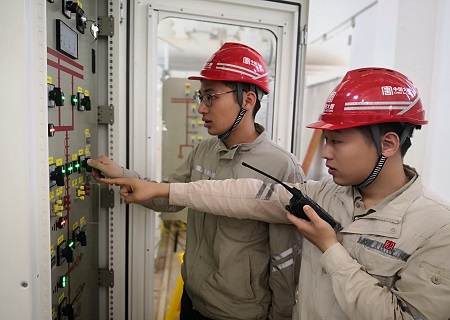

并网前,调试项目部精心统筹,对并网的各项条件逐一确认,并按照编制的试验方案落实各项安全措施。试验过程中,调试项目部吸取了1号机组并网成功的经验,协调各参建单位提前进行各项准备工作,提高了各专业配合的效率。面对并网过程中出现的相电压消失、过激磁保护误动和励磁放大倍数测量精度过低等问题,项目部电气专业提出了合理的应对策略,真正做到了问题出现即解决,在高质量完成短路、空载、励磁和假同期试验的同时有效缩短了并网试验所用时间。20时38分,在征得海南电网调度中心的同意后,2号机组首次并网一次成功。目前2号机组状态良好,各系统运行稳定,各项指标优良。

执鞭策马,功成在即!华东院将继续以火热的激情投入到调试工作中去,把好关,收好尾,为顺利实现机组高质量投产继续前行,为集团公司建设“绿色低碳、多能互补、高效协同、数字智慧”的世界一流能源供应商提供坚强可靠的技术支撑。
