华东院:圆满完成大唐万宁燃气电厂工程2号主变及高厂变倒送电
来源:万宁燃机工程调试项目部 作者:魏家柱 日期:2021-09-02

2021年8月27日21时08分,大唐万宁燃气电厂工程2号主变及高厂变倒送电一次成功,标志着中国大唐集团科学技术研究总院有限公司万宁燃机工程调试项目部的又一个重大节点顺利圆满结束。至此,2号机组具备全面分系统调试条件,万宁燃气电厂工程进入调试攻坚阶段。

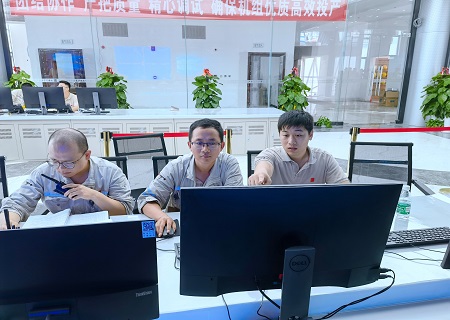

此次受电前,万宁燃机工程调试项目部组织大唐万宁天然气发电有限责任公司发电部、工程部、安环部以及施工单位、总承包单位对受电过程进行了讨论和优化;对受电范围内的CT和PT进行了全面而周密的检查;为保证受电过程中的安全性,制定并实施了各项隔离措施。受电过程中,在项目部的统一指挥下,电气专业组分工明确,在集控室,2号机组电子间和升压站网控楼有条不紊地推进各项试验工作,仅用12个小时便圆满完成了本次受电任务。目前,2号机6kv带负载持续稳定运行中,各保护完整投入,参数均无异常。

入秋转凉,热力不减,项目部全体职工将继续以“提高投产水平,把牢调试关口”为目标,充分发挥调试单位牵头纳总的作用,严格按照调试计划把控各个节点,奋力向机组双投发起冲刺。
